本工程于2013年10月8日開工,至2014年1月19日完工。工程位于福建省福清市江陰經濟開發區,包括兩個10萬m3丙烷低溫罐,每個罐均為342根,分為ZH-1型樁152根,ZH-2型樁190根(含后壓漿),共計樁基684根,產值6720萬。
擬建場地為海灣灘涂—濱海區域,上部為約15m厚的回填砂層,下覆為約10m厚的淤泥層,樁端為強風化花崗巖。在工程施工過程中,回填砂層對鉆頭的磨損較快,需及時更換斗齒,補焊鉆頭;淤泥層容易出現塌孔現象,且容易出現串孔現象,我方采取調配優質泥漿,間隔跳打的方式有效避免;持力層強風化花崗巖層偶爾出現孤石現象,及時更換截齒、筒鉆和螺旋鉆等鉆頭。由于地層砂層較厚,泥漿需及時除砂,清孔采用氣舉反循環方式。ZH-2型灌注樁為含后壓漿施工,壓漿方式為樁端樁側復式壓漿,壓漿量為3t水泥,樁端2.16t,樁側為0.84t。

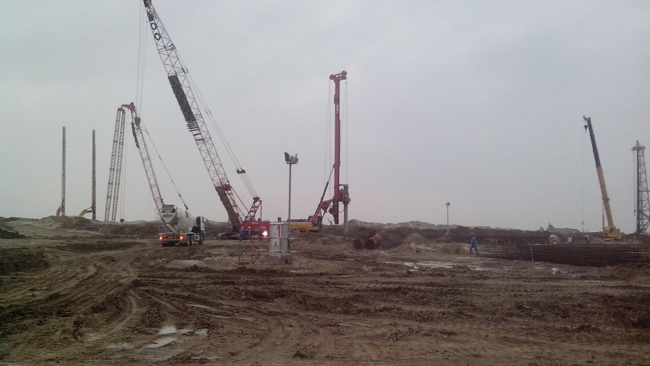

本工程合同要求我方旋挖鉆機3臺,工期為每個儲罐60天工期,我方用2臺旋挖鉆機,共計103天,保質保量提前完成了合同的全部內容。
本工程項目經理部從開工初期克服現場各種困難順利開工,在施工過程中合理安排,精心計劃,保證儲備物資和后勤保障,千方百計保證現場施工的正常進行,最終在公司領導的大力支持和項目部領導的正確帶領下,保質保量保安全地完成了全部施工任務,得到了業主、監理和其他施工單位的一致好評。
