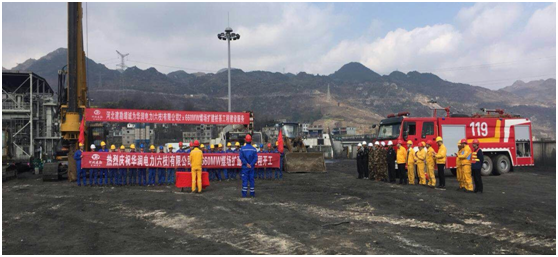

華潤電力(六枝)有限公司2×660 MW煤場擴建樁基工程由華潤電力(六枝)有限公司投資建設,工程地點位于貴州六枝特區巖腳鎮老卜底村。我單位承擔。本工程為新建干煤棚樁基、主煤場延伸段斗輪機樁基、備用煤場斗輪機、9#棧橋、5#轉運站樁基。
本工程于2018年3月8日開工至2020年4月21日竣工。工期總計409天。,采用旋挖鉆機干法鉆進成孔。樁徑600mm,樁長16m-20m不等, 混凝土強度等級為C30,單樁豎向承載力特征值不小于1200KN。
灌注樁施工主要工作內容包括:測量放線、埋設護筒、灌注樁成孔、清孔、導管的安放、鋼筋籠加工及安放、灌注混凝土、配合樁基檢測(樁頭開挖、破樁頭)。
施工期間主要投入設備包括:旋挖鉆機1臺、裝載機1臺、輪胎式吊車1輛、挖掘機1臺、攪拌站1座、混凝土罐車1輛。
