施工時間:2009年11月15日—2010年10月24日
華能四平風電場四期風力發電機組基礎工程項目由華能吉林發電有限公司開發建設,場址位于吉林省四平市遼河農墾管理區雙遼種羊場境內,海拔高度為140~160m,多年極端最低氣溫-38.8℃,地下水埋藏較淺,地基土以粉土和粉砂為主,土質較軟,承載力較低。施工區域南北長約20公里,且存在7個山包,以林地、耕地和草原為主。

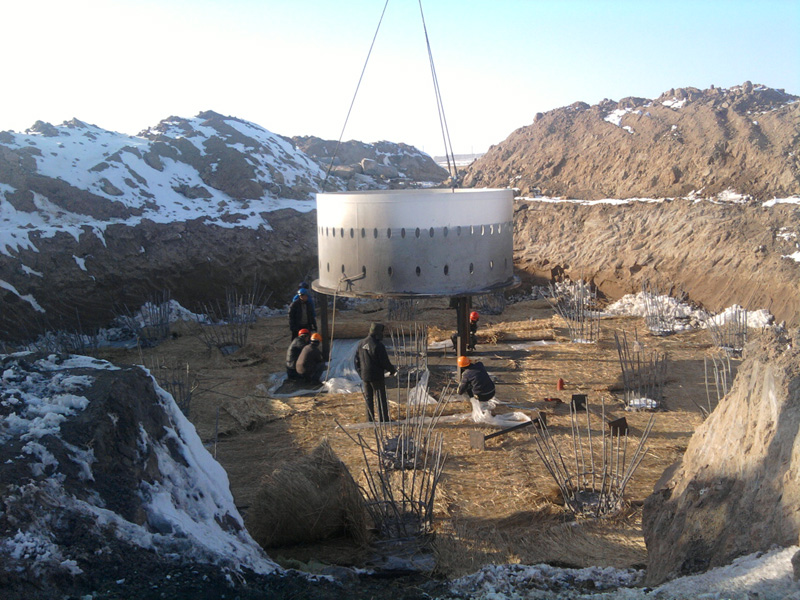

本期規劃容量為51MW,共包括841根Φ800mm鉆孔灌注樁,34臺風機承臺基礎和箱變基礎,混凝土總工程量為26200方,土方開挖和回填40000方。涉及多方交叉作業。
該工程克服了冬季的嚴寒,采取了可靠的冬季施工措施,保證了樁基及承臺施工的質量,工程質量驗收優良,得到業主的認同。
